Termine / Meilensteine geklärt

Also, heute war der große Terminklärungstag:

1.) Parkettverleger kommt am 11.6. in die Wohung – aööes ist abgesprochen und Termin um 7h30 a.m. festgelegt

2.) Den Maler habe ich auch angerufen und er arbeitet vom 2.7. für drei Wochen. Bestätigungstelefonat am Montag den 25.6. folgt um.

3.) In der Woche vom 23.7. können dann die Feinarbeiten abgeschlossen werden. Ob das in einer Woche klappt weiss ich noch nicht, aber ich hoffe schon. Arbeiter: Daschner/Installateure, Theujahr/Eletriker (auch bereits heute kontaktiert und für den 23.7 vorbestellt, erneuter Anruf meinerseits am 27.6. um 11h00)

4.) Einzugstermin ist dann – je nachdem ob 3.) in einer Woche klappt, der 28.7., oder gegebenenfalls der 6.8., jeweils Samstags.

ToDos: Küche (Lieferzeit ca. 8 Wochen!) auswählen & kommende Woche die restlichen Möbel entfernen, damit der Parkettverleger arbeiten kann (leider ist kommende Donnerstag schon wieder Feiertag, was es nicht einfacher macht).

Na denn: Kepp your fingers crossed.

PS: Hm, kleine negative Information: Herr Daschner kann die Bade- und Duschwanne erst am 11.6. liefern, das heisst Herr Amann kann kommende Woche das Bad nicht fertig verfliessen 🙁 Ich hoffe das klappt trotzdem alles, so dass er dem Parkettverleger, der den Esstrich neu machen muss, nicht in die Quere kommt.

PPS: Kleine positive Nachricht: Der Reuter-Badshop liefert die Armarturen und das Waschbecken auch bereits am 12.6., obwohl das erst ind er letzten Juli-Woche gebraucht wird. Hier gibt es also keine Verzoegerung 🙂

Weiter Verputzt

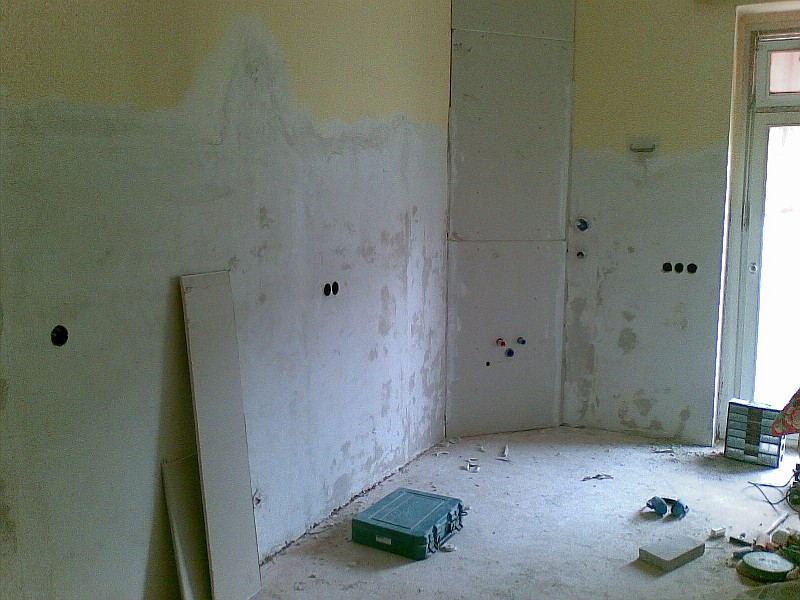

Herr Amann ist fleissig. Die Küche ist fertig verputzt, ebenso das Bad (nur die Decke muss noch verputzt werden). Weiterhin kommen morgen die Heizkörper aus den Zimmern, damit dahinter ebenfalls verputzt werden kann.

Der Eletriker hat sauber die Dosen verlegt im Gang und auch das Thermostat zusammen mit Herrn Amann im Bad entsprechend angebracht. Hidurch haben wir nun zwar eine Steckdose (und zwar ganz links uassen) verloren, aber es bestehen noch drei weitere, die für das Bad eigentlich sollten.

  • Morgen also Installateure und Fliessenleger.
  • Am Freitag nur der Fliessenleger zum Verputzen.
  • Am Montag Schreiner & Fliessenleger.
  • Dienstags ev. wieder Installateure (wg. der Bade- und Duschwanne), sowie ebenfalls der Fliessenleger zum finalen Verputzen.
  • Mittwochs ev. auch noch die Installateure (hoffentlich ist die Badewanne bis dahin da!) und ev. Zimmer leer räumen.
  • Donnerstag Feiertag.
  • Freitag noch eine Möglichkeit zum Zimmer ausräumen.
  • Die Woche darauf dann Fliessenleger – endlich zum Fliessen legen und der Parkettverleger.
  • Die Woche darauf nur der Parkettverleger, ebenso wie noch eine Woche später


Viel geregelt, Fehler behoben

Herr Amann, der Fliessenleger und Maurer ist weiterhin sehr fleissig und hat bereits die Kamer, die Kueche und das Bad verputzt. Ich habe Ihm bei einem Teil der Gipsdecke im Bad geholfen, die anderen Teile wollte er alleine machen – das ueberraschte mich etwas, da die Gipsplatten nicht gerade leicht sind, aber er hat mir versichert dass er das kann, was ich ihm auch glaube.

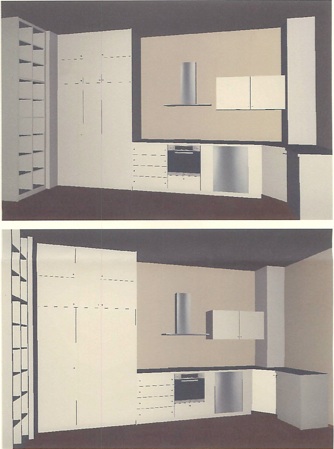

Weiterhin habe ich mit dem Schreiner gesprochen. Das Fenster im Bad kommt nun am kommenden Montag, was zeitlich gut passt, da Herr Amann dann das Verputzen fertig machen kann im Bad, bevor er dann am Mittwoche in den Urlaub faehrt fuer drei Tage. Der Schreiner wird mit mir am Montag dann auch nochmals das Kuechenangebot durchgehen (siehe rechts), was mir, im Gegensatz zu den beiden Kuechenstudio-Angeboten, bisher am Besten gefaellt und preislich ist der Unterschied nur etwa 10-15% teuerer, was ich noch ok faende, wenn dann die Qualitaet wirklich besser ist.

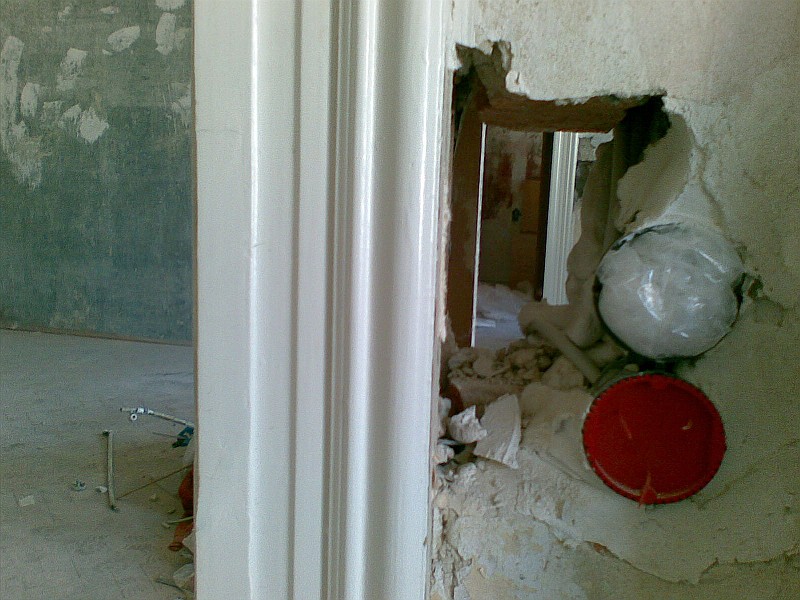

Weiterhin kam der Elektriker gg. 15h00 und hat den Fehler mit der Heizmatte im Bad behoben, sowie noch zwei Steckdosen im Gang gesetzt (wo nur eine zuvor angebracht war!).

Also insgesamt ein erfolgreicher Tag fuer die Arbeiter, sowie das Projekt und ich freue mich bereits auf Mitte kommende Woche wenn die Waende – bis auf die Farbe – alle fertig gestellt sind.

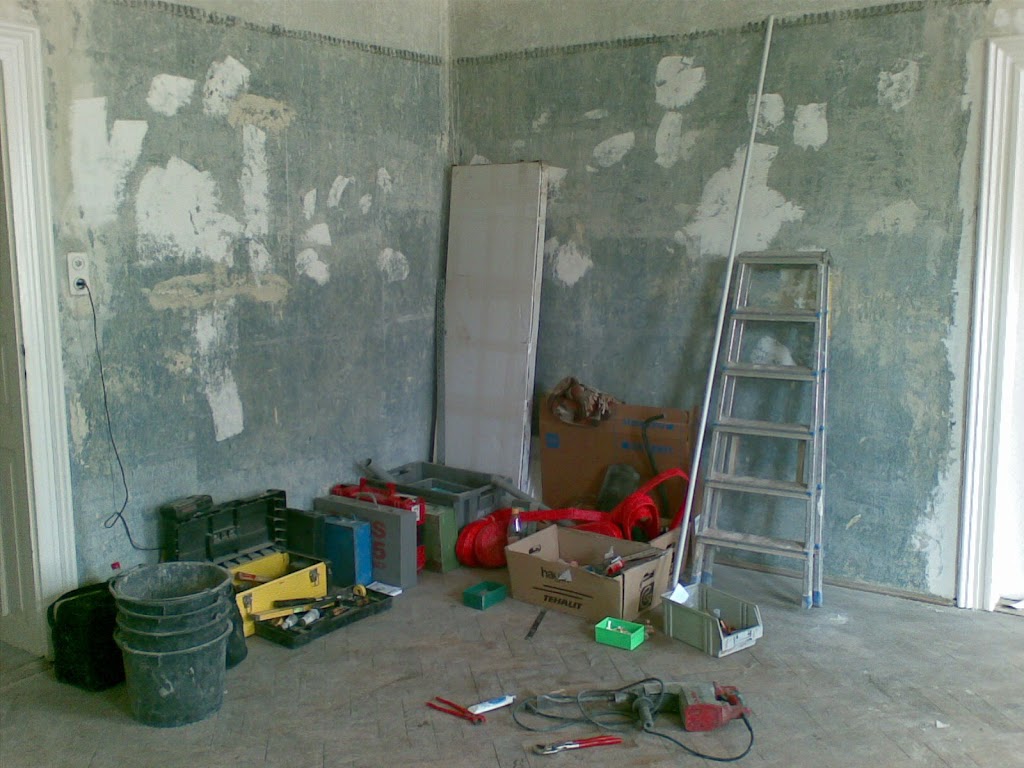

Wichtig und noch zu machen: grosse Teile des Einbauschrankes, sowie die sehr schoene alte, aber leider stark reperaturbeduerftige Jugendstilcouch sind noch in zwei Zimmern und sollte in den kommenden zehn Tagen weggeraeumt werden – bevor der Parkettarbeiten anfangen. Darum werde ich mich morgen kuemmern muessen.

Arbeit schreitet voran

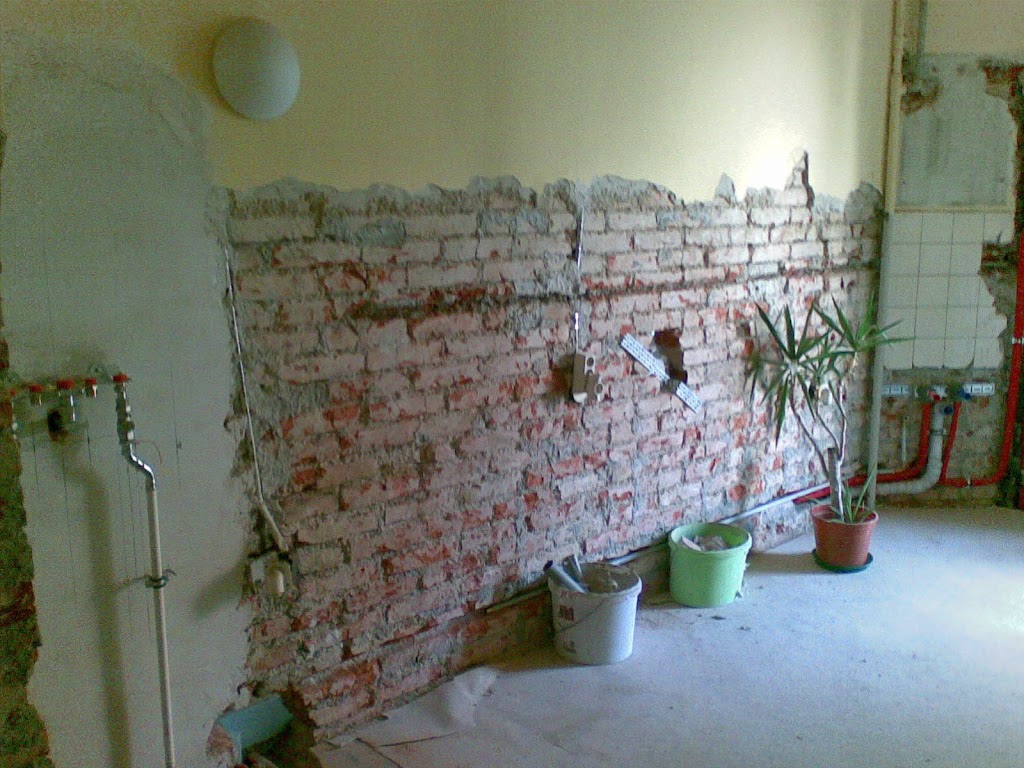

Langsam, aber sicher geht es vorwärts. Die gröbsten Löcher sind gebohrt, die meisten Leitungen und Rohre verlegt, die dreckigsten Arbeiten (ausser das Parkettschleifen) erledigt. Leider hat der Elektriker vergessen seine Arbeit abzuschliessen, aber das wurde heute besprochen und wird am Dienstag finalisiert, damit der Fliessenleger voranschreiten kann. Auch wichtig ist wann das fenster in Bad kommt, damit der Fliessenleger dort ebenfalls seine Arbeit abschliessen kann. Weitere Updates folgen erst am Dienstag/Mittwoch kommender Woche wieder, da am Montag Feitertag ist.


Grüße aus Japan, habe Maler & Parkettverleger benachrichtigt

Japan ist schön 🙂 Dennoch habe ich heute, damit die Wohung in naher Zukunft auch sehr schön wird, den Parkettmenschen (Parketeria) und den Maler (leider nur auf den Anrufbeantworter gesprochen, da niemand zu erreichen war) benachrigt, damit beide wissen dass es wegen der Eltroarbeiten und anschliessend notwendigen Verputzarbeiten verspätet los geht. Den Parkettmenschen habe ich nun auf die 24.Woche gelegt und den Maler auf Ende Juni/Anfang Juli, wobei ich beiden Parteien gesagt habe, dass ich mich gegen Ende kommende Woche auf jeden Fall nochmals melde um ein genaueres Update zu geben. Der Parkettmensch meinte er sei sowieso kommende Woche Montag/Dienstag in der Wohung um den Esstrich im Gang zu entfernen für den Eletriker. So weit das Update und „sajonara“ 🙂

erneute Verzoegerungen

Hm. Jetzt wird doch nochmals alles spaeter. Die Elektroinstallationsarbeiten sind aufwendiger als gedacht, dadurch muss auch der Maurer mehr verputzen und das Fliessenlegen faengt ebenfalls spaeter an.

Der Plan der kommenden Wochen sieht nun wie folgt:
– diese und kommende Woche: Elektroarbeiten.
– dann 3 Wochen Verputz und Fliessenarbeiten
– anschliessend 3 Wochen Parkettarbeiten
– im Anschluss 3 Wochen Malerarbeiten
– zu guter Letzt Abschlussarbeiten wie Steckdosen, Armaturen, Waschbecken und Toilette

Das heisst Fertigstellung in der letzten Juli-, oder in der ersten Augustwoche.

Abgesehen von der zeitlichen Verzoegerung, sind die damit verbundenen zeitlichen Mehraufwaende und somit deutlich gestiegenen Kosten die unschoensten Auswirkungen. Um die Kosten etwas zu senken – immerhin um 500 Euro! – habe wir heute bereits wichtige Badelemente wie Waschbecken und Armaturen ueber das Inernet bestellt. Aber besser waeren natuerlich Einsparungen mit ein oder sogar zwei Nullen mehr. Herr Dr. Schroen fliegt morgen mit einigen Sorgenfalten mehr im Gesicht zurueck. Das tut mir natuerlich sehr leid Positives fuer Ihn zu berichten gibt es vermutlich nur von dem koerperlichen Aspekt her: Durch das viele Kartonschleppen war ein extra Fitnesstraining nicht mehr noetig bei diesem Muenchenaufenthalt 😉

Maler bereits erschienen

Wow! Heute früh um 7h30 klingelt das Telefon. Ich geh ran und es meldet sich Firma Hirsch, der Malerei-Betrieb: „Ja, Hallo, ich habe leider verschwitzt gestern anzurufen, der Maler würde jetzt bereits vor der Tür stehen.“ Hm, ok, was soll ich machen, eigentlich sollte der erst am Montag da sein, aber was soll’s. Besser jetzt, als nie 😉 Ich mache also die Tür auf und in dem Moment kommt auch der Fliessenmann mit den Schlüsseln für oben. Daraufhin hat der Maler auch immerhin bereits in zwei Zimmern bereits komplett die Tapetten abziehen können, auch wenn er meint dass es sehr schwer war – aber 70Jahre Tapete hinterlassen wohl auch Ihre Spur.

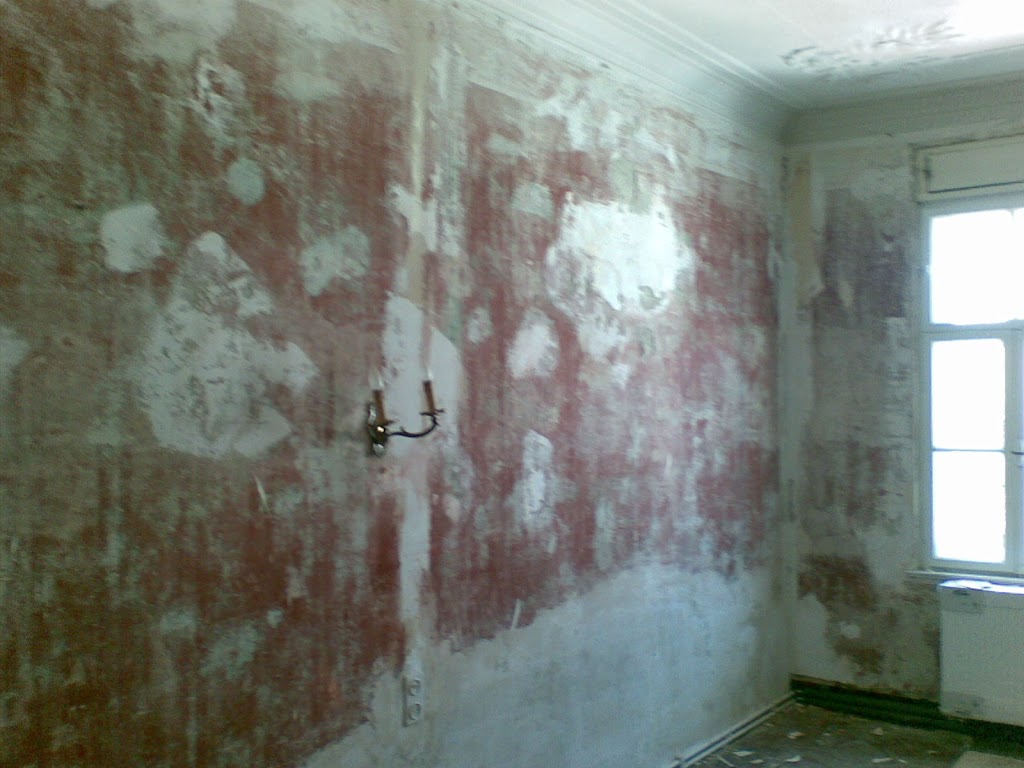

Am Montag kommenden dann die anderen Zimmer dran. In dem ehemaligen Arbeitszimmer des Vaters von Hr. Dr. Schroen und in meinem zukünftigen, wurde eine schöne rote Wand entdeckt/freigelegt. Leider ist der untere Teil nicht mehr intakt, ansonsten könnte man überlegen die Wände nur neu zu lakieren, was das ganze sehr orginal erscheinen liesse….

Morgen ist Teil 2 der Umzugsgeschichte geplant, mit etwas herumräumen in unserem ehemaligen Wohnzimmer, sowie einer komplett entleerten Wohnung bei Herrn Dr. Schroen. Nur der Einbauschrank im Schlafzimmer müßte dann noch raus, aber das sollte auch am Montag geschehen, obgleich Hr. Amann nicht sehr „scharf“ darauf war 😉

Heute Schreiner, gestern alle anderen

Gestern gab es Gespräche mit allen Arbeitern. Installateuere/Daschner, Maurer/Fliessenleger/Amann, Maler/Hirsch, Elektriker/Treujahr, Parketria und telefonisch mit dem Schreiner/Holzkollektiv gesprochen und einen Termin fuer heute vereinbart.

Schritt fuer Schritt geht es voran 🙂

Grober Plan
————-
Woche 3(Diese Woche): Installationsarbeiten abschließen, Wände kahlschlagen
Woche 4: Elektroinstallation starten & abschliessen
Woche 5: Wände verputzen, Tapeten entfernen und Leim von den Wänden kratzen und Fliessen legen (?)
Woche 6: Parket schleifen, teilweise ausbessern und verlegen, sowie lakieren
Woche 7: Wände malen

Dazwischen sind noch „kleinere“ Arbeiten notwendig wie: bisherige Einbauschränke rausreißen, Linoleum entfernen, Wasseranschlüsse legen, Gaszähler in den Gang setzen (Gastherme aber nun endgültig in der Küche lassen ;), Küche aussuchen und in Auftrag geben, sonstige Möbel auswählen, generellen Umzug organiseren (mit wahrscheinlich 100+ Umzugskarton – damn)… na ja, Spass muss sein, wobei Hr. Dr. Schroen meinte dass man „Spass“ in Anführungszeichen setzen sollte 😉

Bad fast klar, Küche noch nicht

Das Bad ist jetzt weitestgehend klar – bis auf den kleinen Abstand der Fliessen zwischen der Badewanne und der Dusche. Ich kann mir nicht vorstellen dass das gut aussieht mit den Mosaiksteinen, die eigentlich nur oben herum verlaufen sollten, aber morgen ist Hr. Amann, der Fliessenmann nochmals da und der kann das sicherlich erklaeren.

Anonsten haben Herr Dr. Schroen und ich gestern einen Küchenvorschlag angeschaut – leider war das Ergebnis nicht sehr befriedigend, einen Spiegel für hier unten ausgesucht, ebenso wie eine Waschmaschine und eine Spülmaschine. Letztere drei Aktionen waren etwas erfolgreicher als die Küche, aber sind auch nicht für uns gedacht, sondern für den Nachmieter unser bisherigen Wohung, deshalb ein für mich eher verhaltenes Ergbnis, aber mal sehen was der Montag morgen bringt. Auf der Terminplan: Eletromenschen kontaktieren, mit dem Fliessenmann sprechen, die Küche endgültig besprechen, Parketeria kontaktieren, den Maler bitten das Angebot hierher zu faxen, anstatt umstaendlich in die USA und einen groben Projektplan für die kommenden 6 Wochen erstellen. Tja, es bleibt weiter spannend 🙂

Küche, Bad, Fliessen, Waschbecken…

…. usw. waren inzwischen in zwei Kuechenstudios, habe mit einem Schreiner gesprochen und habe(n) mit Ikea gekaempft (siehe Bild links;). Langsam aber sicher nimmt alles Formen an 😉

Morgen: Teilumzug von Herrn Schroen mit Abstellflaeche in unserem Wohnzimmer. Samstag: Kuechenstudio, Wohnstudio fuer Spiegel und Badezimmerschraenke und Saturn fuer Elektrogeraete.
